Circuito Internacional Pertamina Mandalika

EL PROYECTO

Dromo se incorporó a la mejora del Pertamina Mandalika International Circuit en julio de 2022 para investigar los daños previos del pavimento y desarrollar una solución para toda la pista. El trazado se mantuvo prácticamente sin cambios, pero se revisó su geometría tridimensional para mejorar la regularidad de la superficie, el drenaje y las zonas de escape. Dromo desarrolló el asfalto de competición en Europa, lo ajustó con materiales locales en obra y acompañó al contratista PT PP durante la producción y la pavimentación.

El diseño tridimensional de la pista se revisó sin cambiar su trazado, para mejorar la uniformidad de la superficie y el drenaje y evitar la acumulación de agua. Toda la pista requirió una nueva capa de pavimento, y las zonas de seguridad en algunas curvas requirieron ampliación. El promotor, MGPA, designó al contratista general PT PP (Persero) Tbk para llevar a cabo los trabajos.

Originalmente, se planificó que los trabajos se completaran a finales de septiembre de 2022. Las dificultades técnicas con la producción local de agregados retrasaron la colocación del pavimento hasta finales de octubre de 2022, al comienzo de la temporada de lluvias de Lombok. Dromo desarrolló la mezcla bituminosa en sus laboratorios europeos y la perfeccionó en el sitio.

Una planta de asfalto con una capacidad de producción superior a 240 toneladas por hora produjo la mezcla de asfalto especial para carreras, llamada Rinjani. Esta mezcla, cuyo nombre hace referencia al volcán de Lombok, utilizó agregados de origen local para mejorar la sostenibilidad de los trabajos. Las pruebas de producción establecieron la formulación de la mezcla (JMF), seguidas de pruebas de colocación para confirmar la mezcla y su idoneidad para su aplicación.

Dromo y sus socios apoyaron a PT PP (Persero) Tbk con equipos, materias primas y requisitos del proceso de producción, ayudando al contratista a implementar el diseño de la pista y a cumplir con los requisitos del cliente.

PAÍS:

Indonesia

RESPONSABLE DEL PROYECTO:

Jarno Zaffelli

EQUIPO DEL PROYECTO:

Sanjay Walia (Project Manager),
Federico Vennarucci (Head of design),
Filippo Piccoli (Jefe de obra),
Francesco Crotti (Especialista en pavimentos),
Elisabetta Maria Terenziani,
Geronimo Aroldi,
Tatiana Rota.

CONTRATISTA:

PT PP (Persero) Tbk

INTERVENCIÓN:

Diagnosticar, diseñar y repavimentar

MIX:

Rinjani

AÑO:

2022

Ingeniería del proyecto en detalle

Diagnóstico de un sistema completo de pavimento

El trabajo consideró el trazado como más que una capa de rodadura. Se revisaron los niveles, las vías de drenaje, la producción de agregados, el comportamiento de la mezcla y los equipos de construcción. Debido a que las obras se llevaron a cabo durante la temporada de lluvias en Lombok, la relación entre la geometría superficial, el drenaje y el control de la producción fue central en la estrategia de ejecución.

Desarrollo del asfalto de competición Rinjani

La mezcla personalizada se denominó Rinjani en honor al volcán de Lombok, del cual se obtuvieron agregados locales. Una planta capaz de producir más de 240 toneladas por hora apoyó el programa. El diseño de laboratorio fue seguido por pruebas de mezcla y repavimentado para que la formulación pudiera ajustarse a los materiales disponibles y verificarse antes de la producción completa.

Soporte técnico desde la planta hasta la pista

Dromo colaboró con los socios del proyecto en equipos, materiales y procedimientos de producción, y luego conectó estos controles con el pavimento y la geometría final de la pista. Esta implicación integral redujo la brecha entre una especificación de laboratorio y la superficie realmente entregada bajo las condiciones climáticas tropicales.

Capacidades relacionadas con Dromo

Evidencia del proyecto

Registro de proyectos verificado

Investigación, renovación y ampliación.

La tarea completada 2022 se registra como una fase combinada de investigación, superficie y planificación maestra.

Investigación

Evaluación del circuito existente

El alcance documentado comienza con la investigación del circuito operativo.

Superficie

Renovación del circuito

La renovación del pavimento está explícitamente identificada en el registro del proyecto.

Desarrollo

Extensión y plan maestro

La asignación también registra un alcance de extensión y planificación maestra.


Evidencia del proyecto / 01

Diagnosticar el sistema completo del pavimento.

La respuesta de Mandalika comenzó con niveles, caminos de agua, estado superficial y geometría entregada. La evidencia de topografía y diagnóstico separó la falla visible de sus causas geométricas, materiales y de construcción.

Leer: renovación del pavimento sin perder la geometría prevista

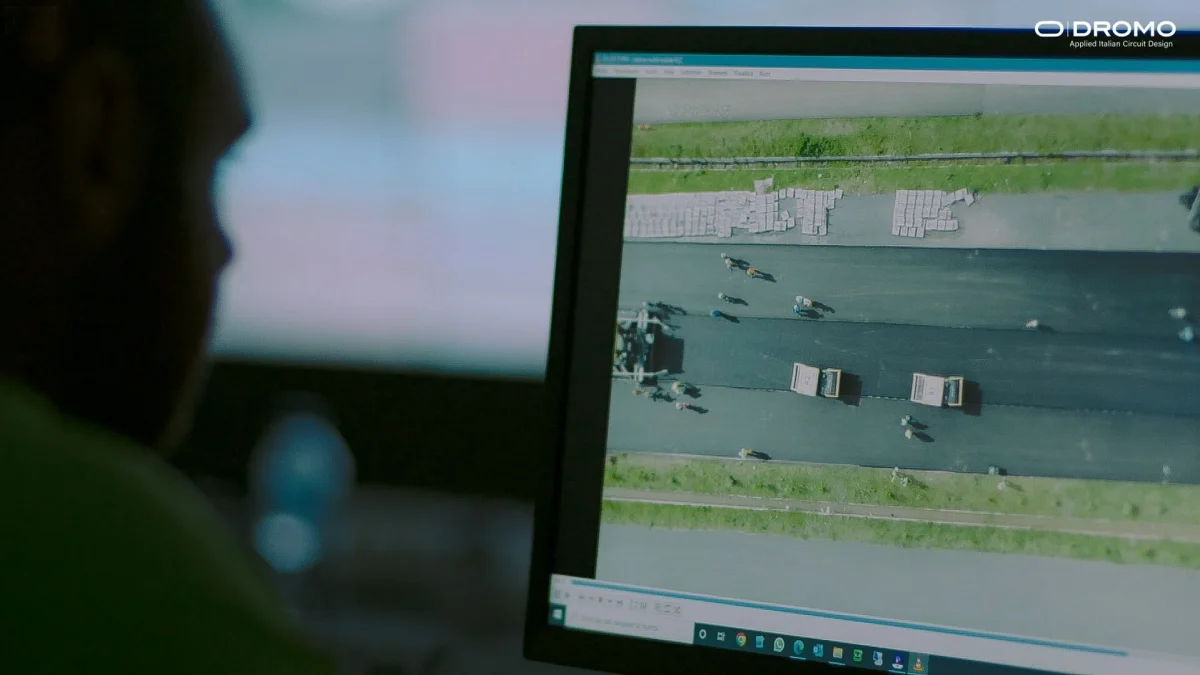

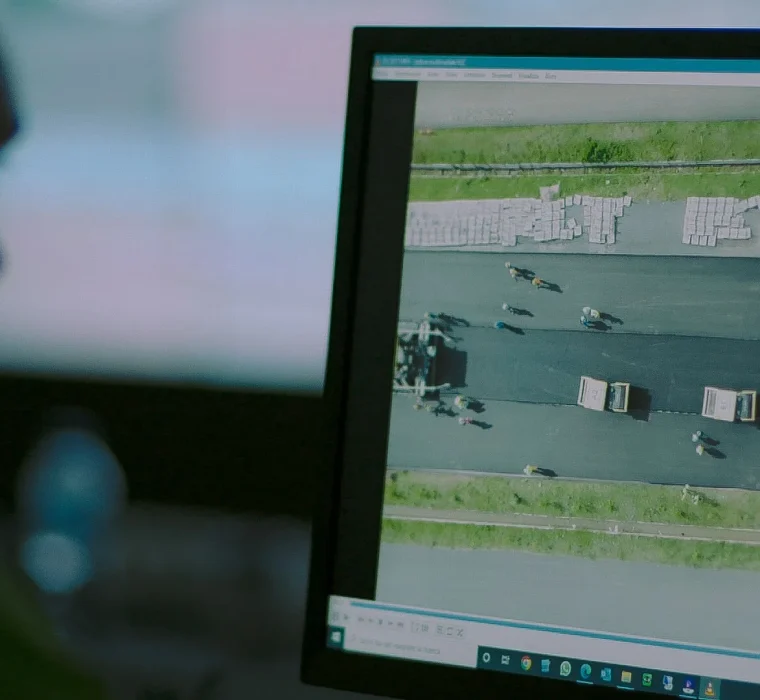

Ingenieros de Dromo revisando datos de la pista en un monitor en Mandalika.
El diagnóstico comenzó con datos medidos, en lugar de un reemplazo directo de la capa de rodadura.

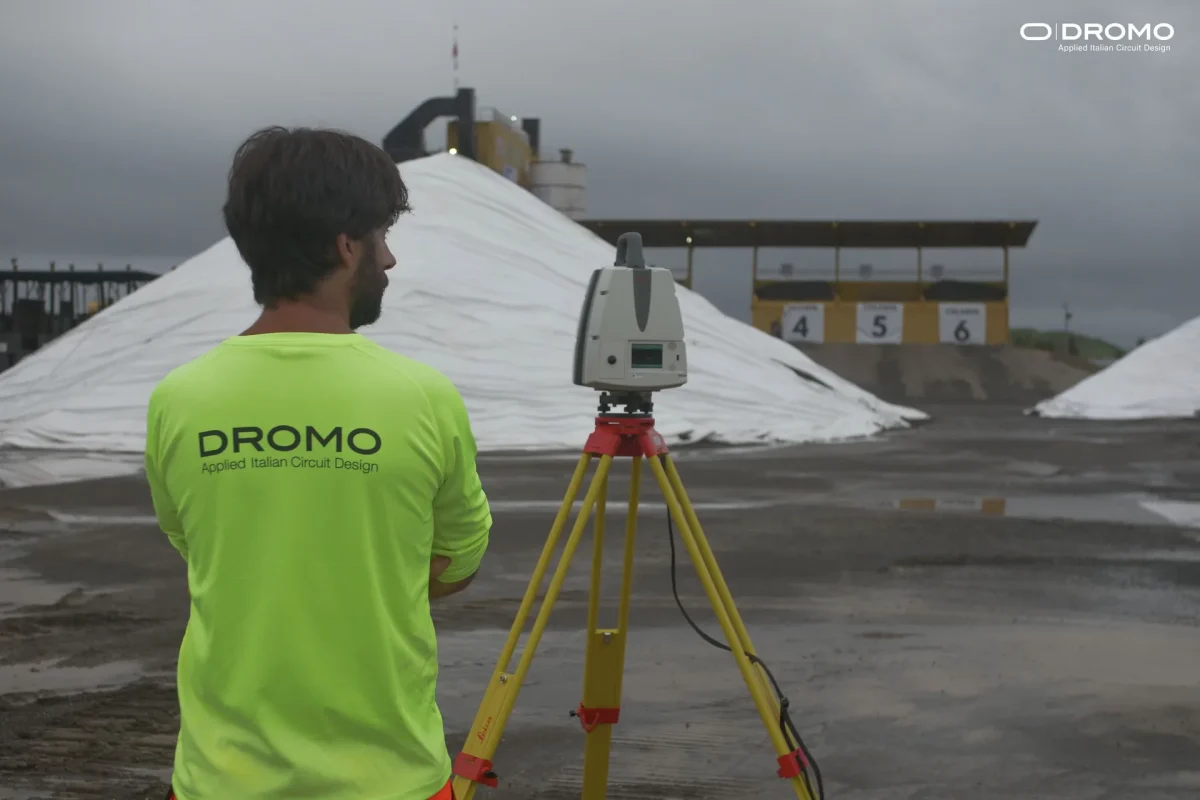

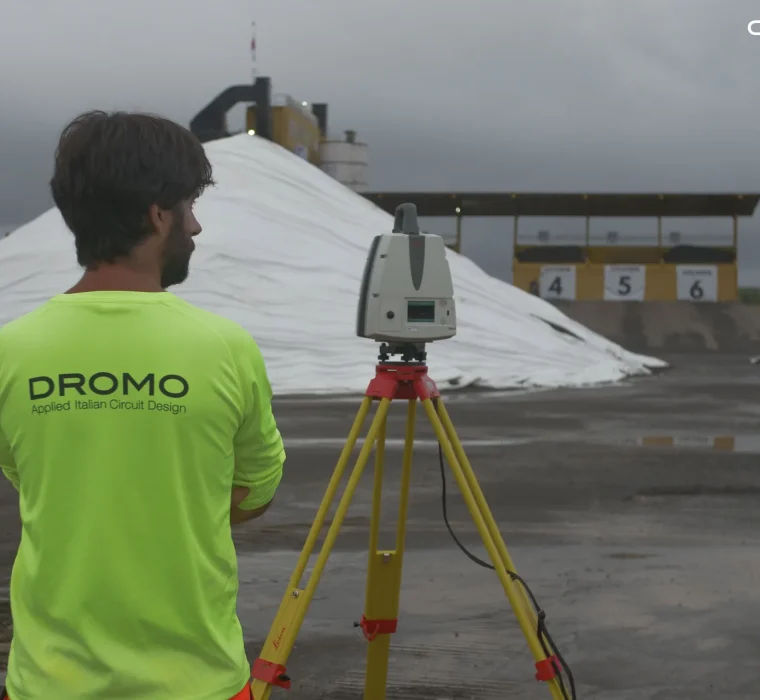

Topógrafo de Dromo utilizando una estación total en el circuito de Mandalika

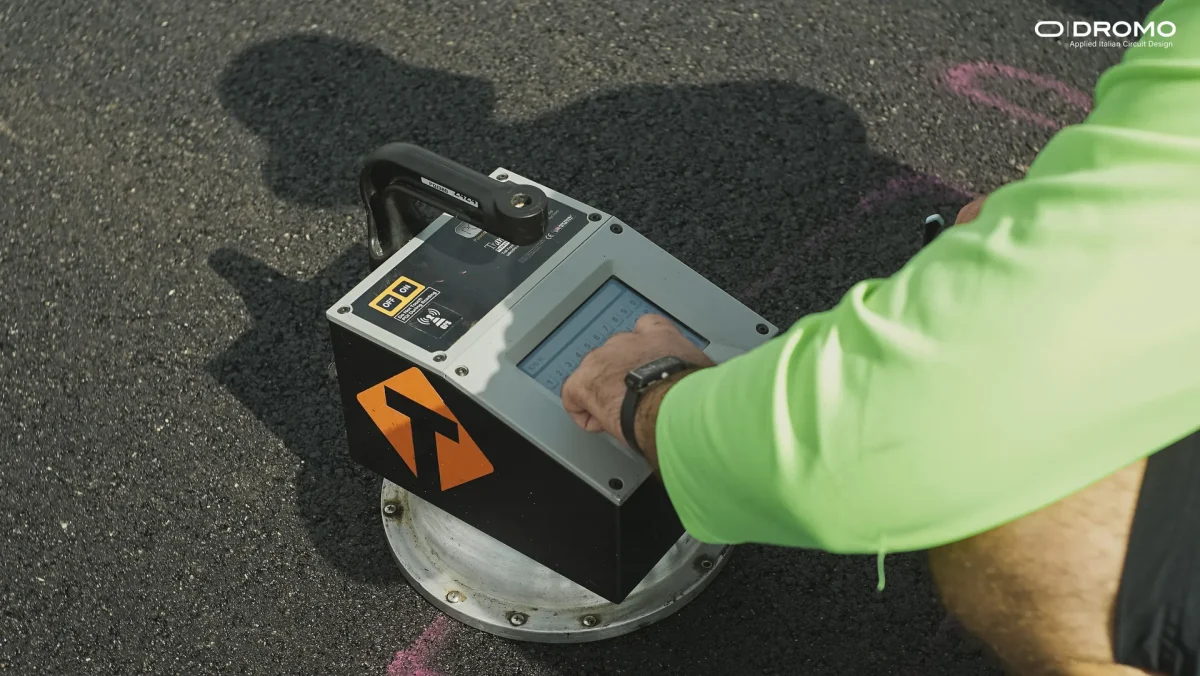

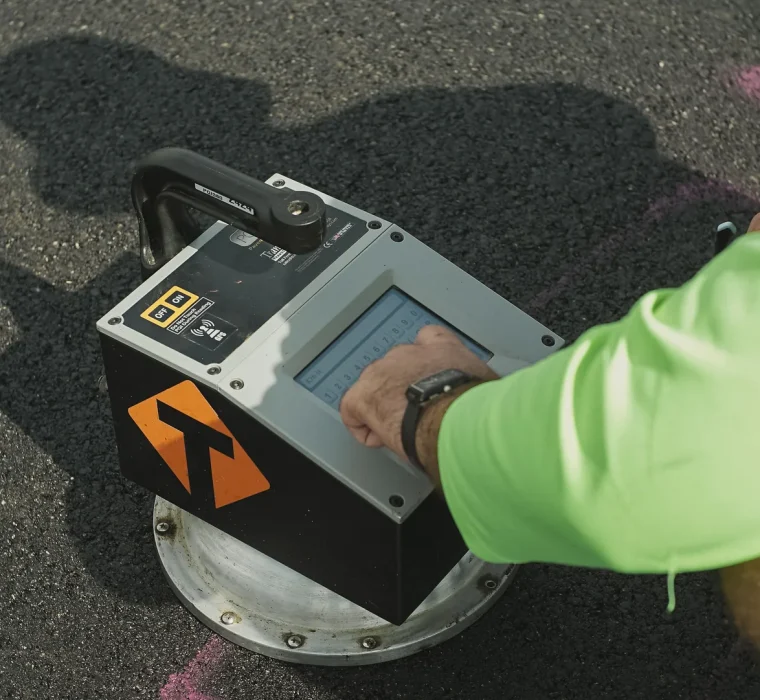

Levantamiento geométrico conectado: niveles, pendiente transversal y caminos de agua para el diseño de renovación del pavimento.
Acercamiento a un instrumento de medición de superficie Dromo en la pista de Mandalika
Las mediciones locales de la superficie confirmaron el diagnóstico y definieron las tareas correctivas.

Evidencia del proyecto / 02

Desarrollar la mezcla de Rinjani utilizando materiales locales.

El desarrollo del laboratorio europeo fue seguido por el control de agregados locales, pruebas de mezcla y pruebas de pavimentación antes de la producción completa.

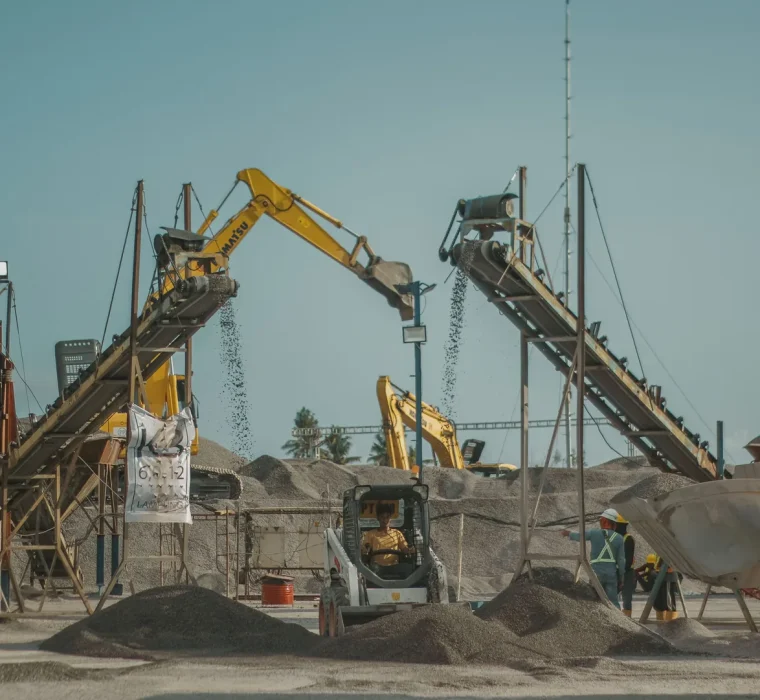

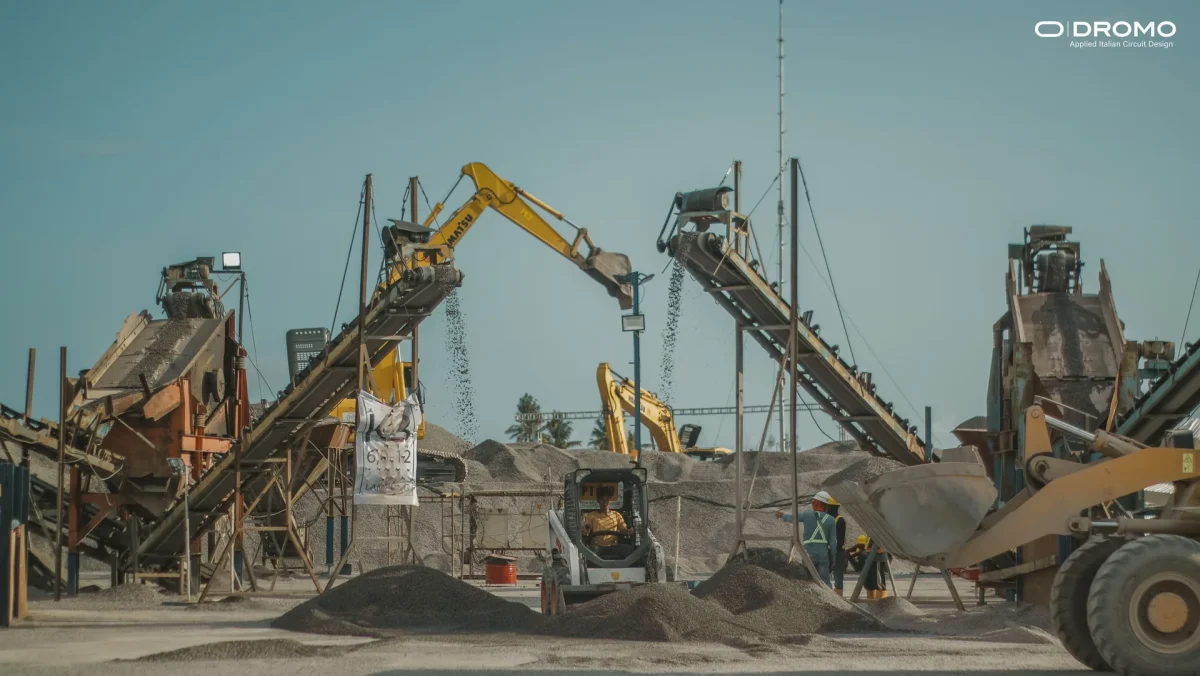

Equipo de producción utilizado para el asfalto de la pista de Mandalika
La producción local de áridos se convirtió en parte del problema de ingeniería, no solo en una entrada de suministro.

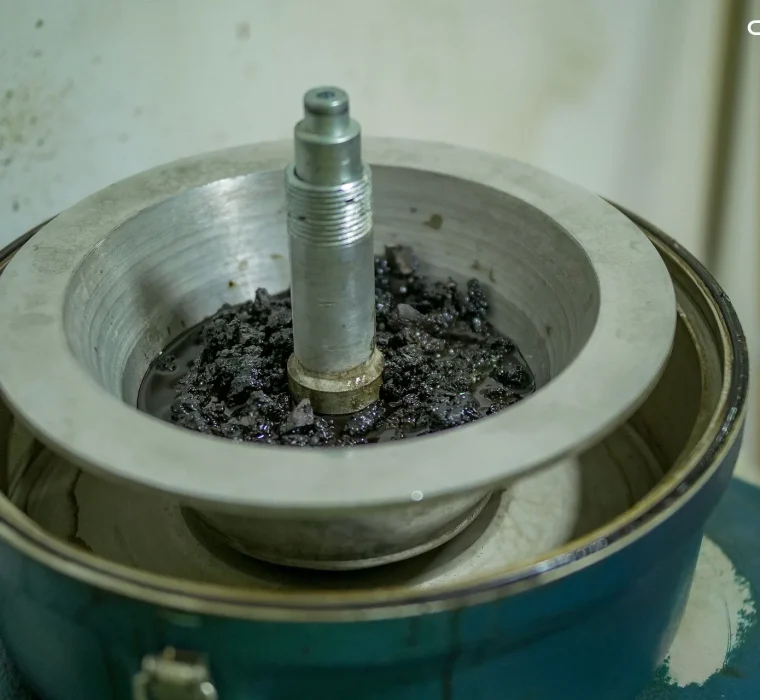

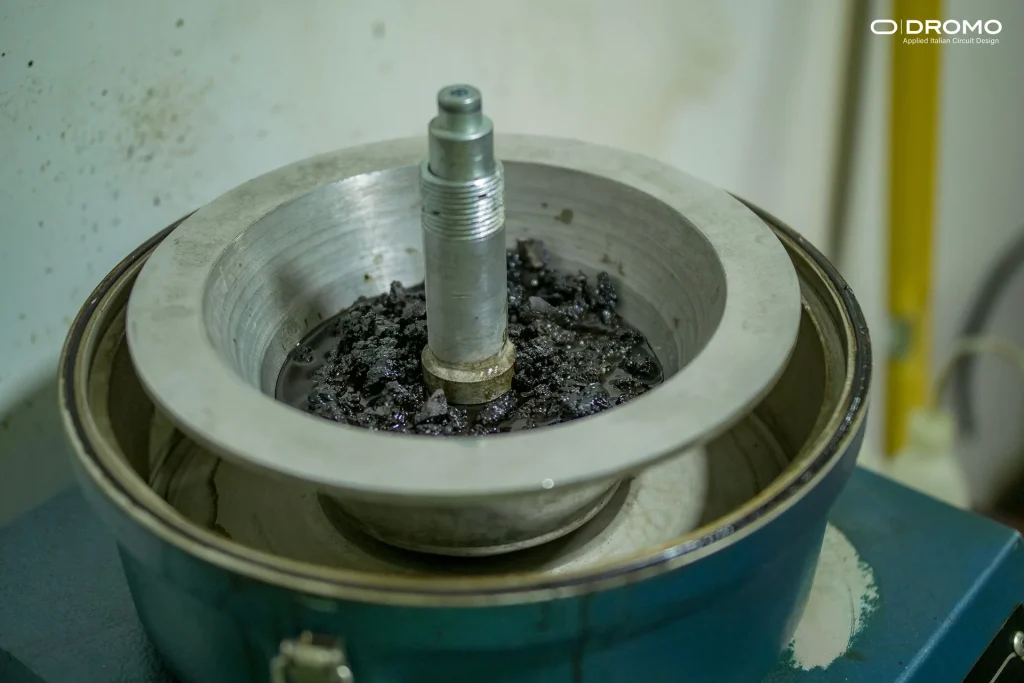

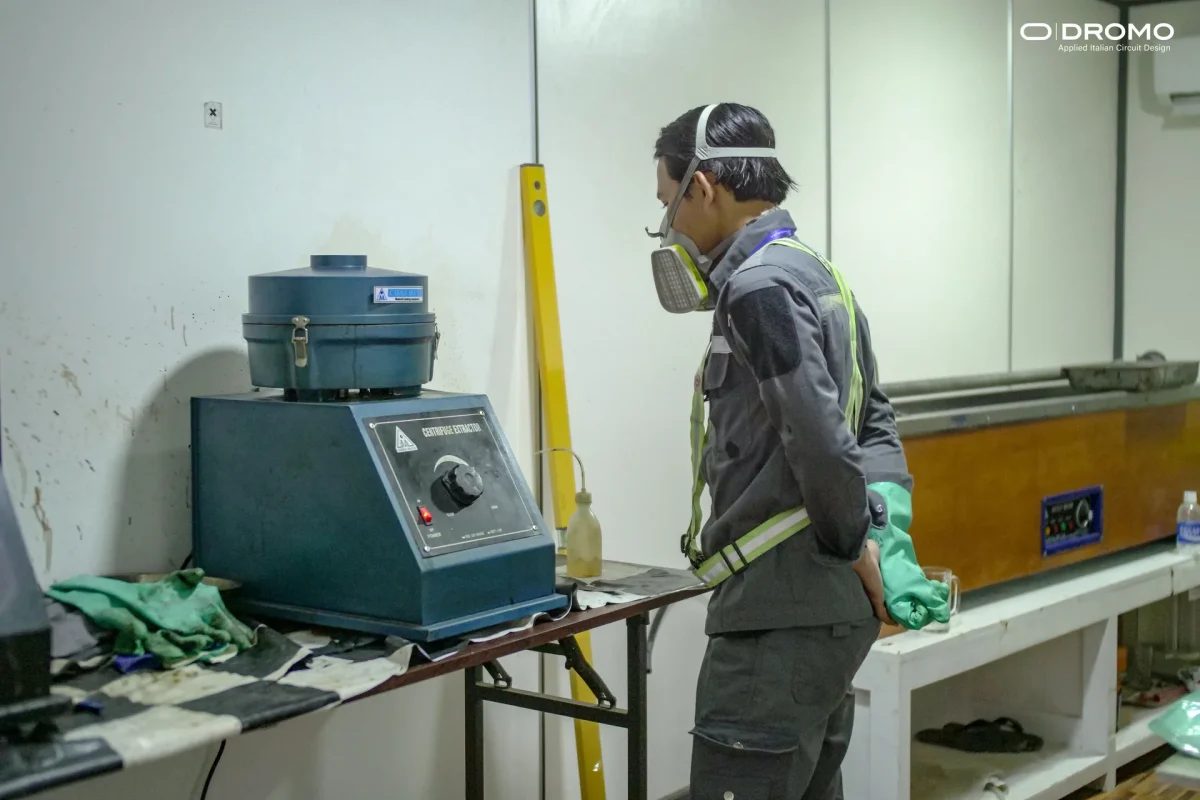

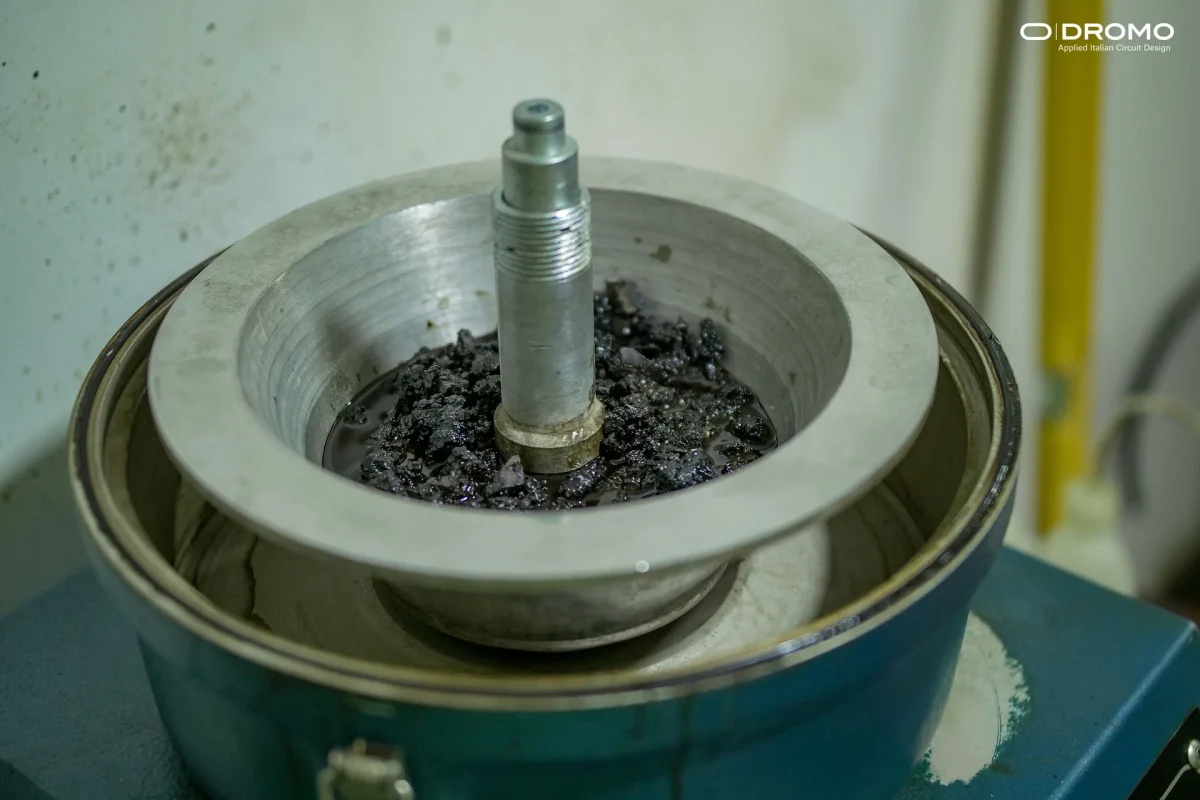

Prueba de laboratorio realizada a una muestra de asfalto desarrollada para Mandalika
Se utilizaron datos de laboratorio para cuantificar la respuesta del asfalto específico del proyecto.

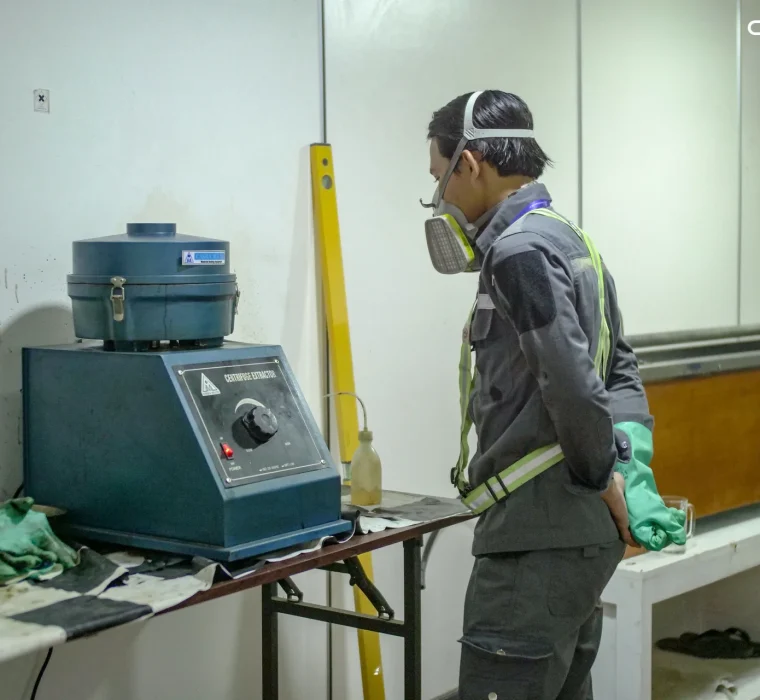

Técnico realizando trabajos de control de materiales para la mezcla asfáltica de Mandalika.
La formulación pasó de la fase de desarrollo en laboratorio europeo a la optimización y verificación local.

Leer: qué hace que el asfalto para carreras sea diferente

Evidencia del proyecto / 03

Conectar el furanado, el pavimentado y la compactación con el diseño.

La nueva superficie se entregó como una secuencia controlada a lo largo de la producción, logística, equipos, niveles y decisiones en el campo.

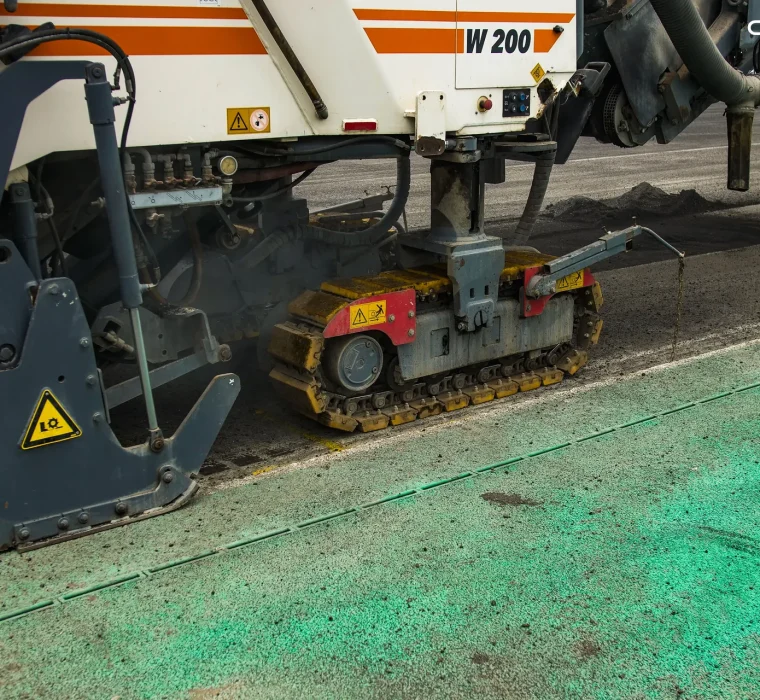

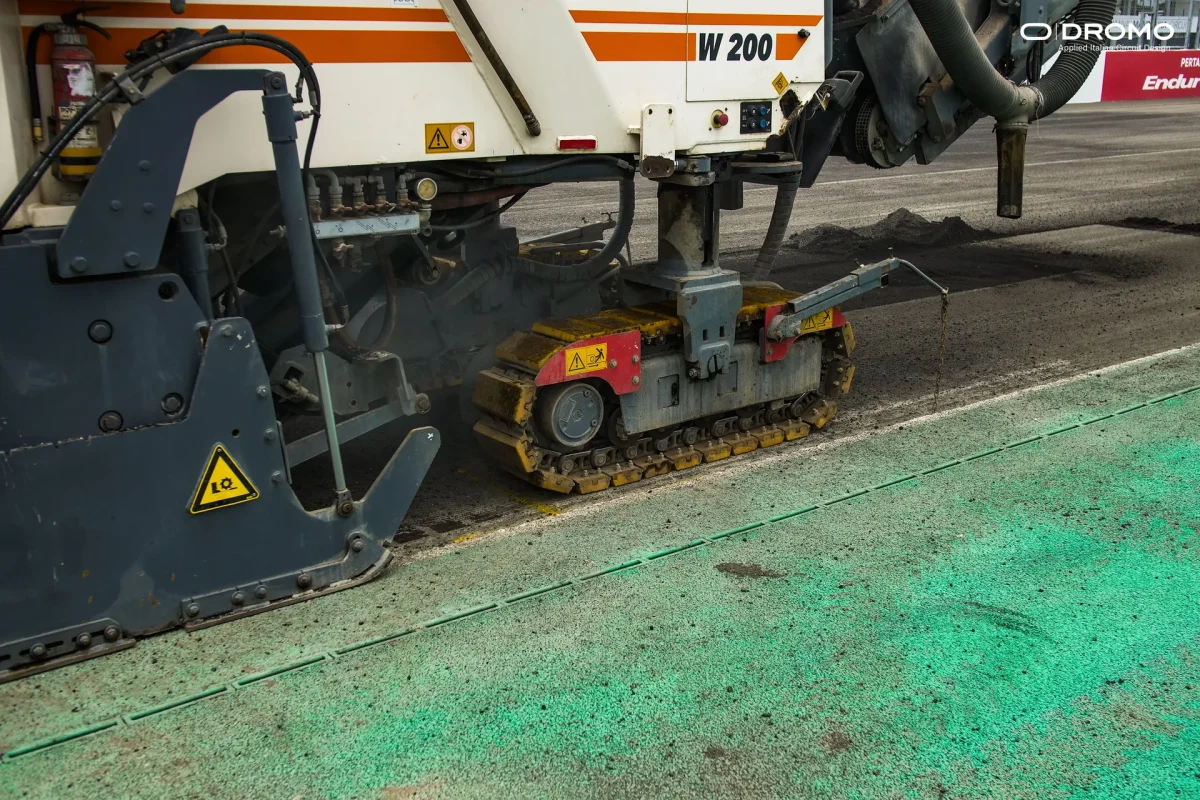

Primer plano del fresado que elimina la superficie de carrera de Mandalika.
La eliminación controlada preparó el circuito para la corrección geométrica y el nuevo sistema de pavimento.

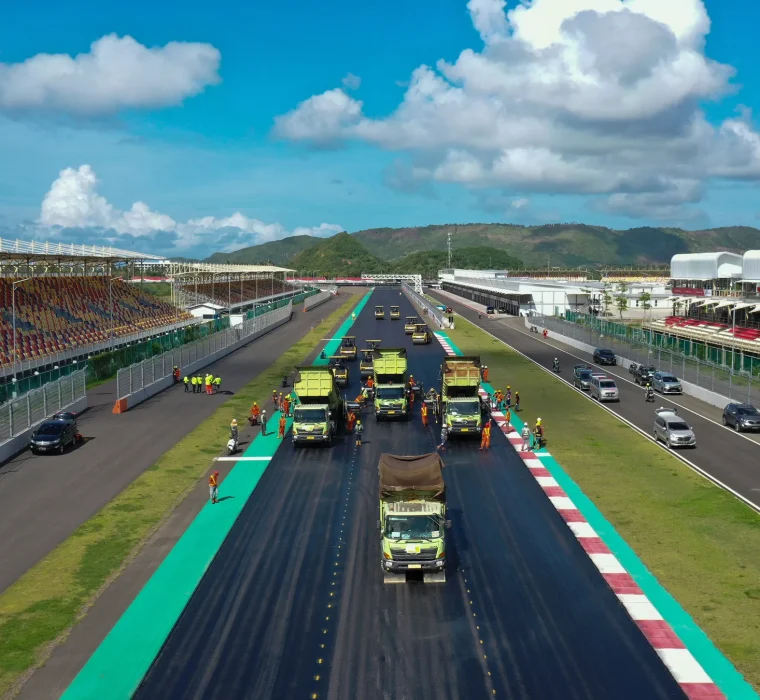

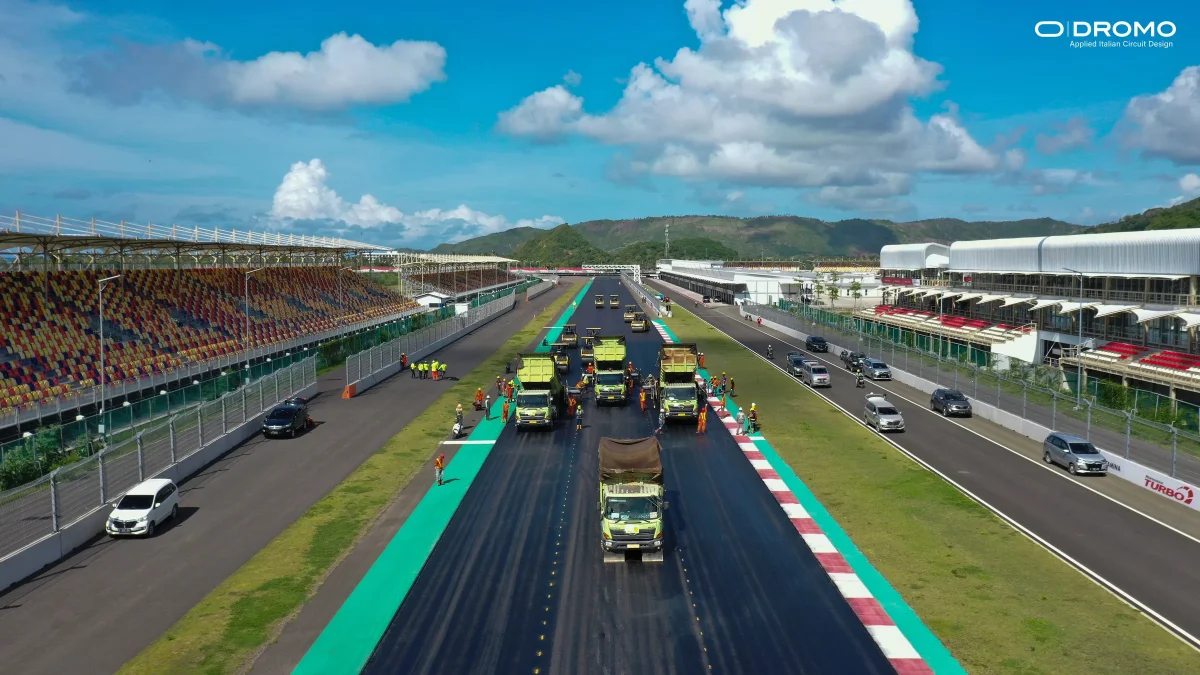

Vista aérea de la unidad coordinada de pavimentación renovando el pavimento del tramo recto principal de Mandalika.
La plantación, el transporte, el pavimentado y la compactación se coordinaron como una secuencia continua de ejecución.

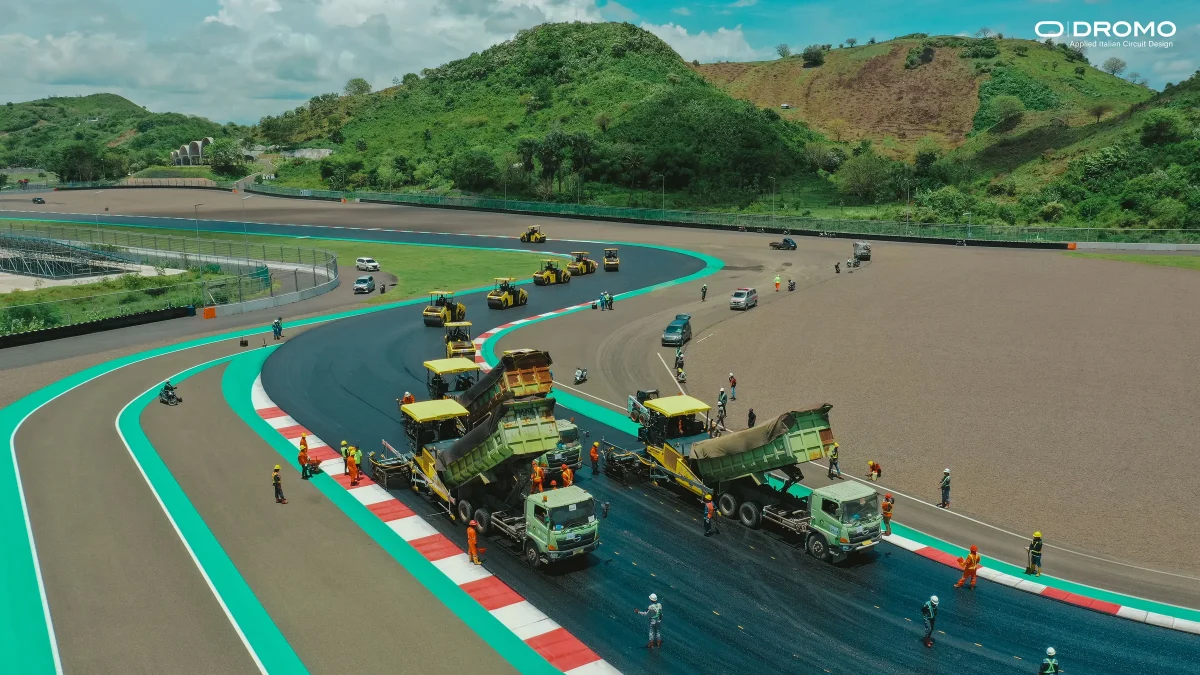

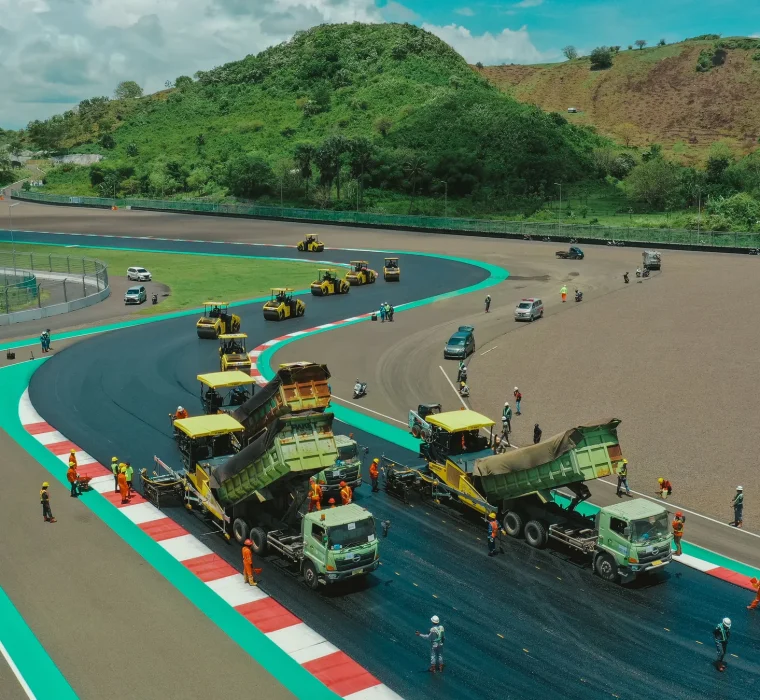

Vista aérea de equipos de renovación del pavimento trabajando en una curva en Mandalika.
La pavimentación en la curva debió mantener los niveles, las transiciones y el comportamiento del drenaje diseñados.

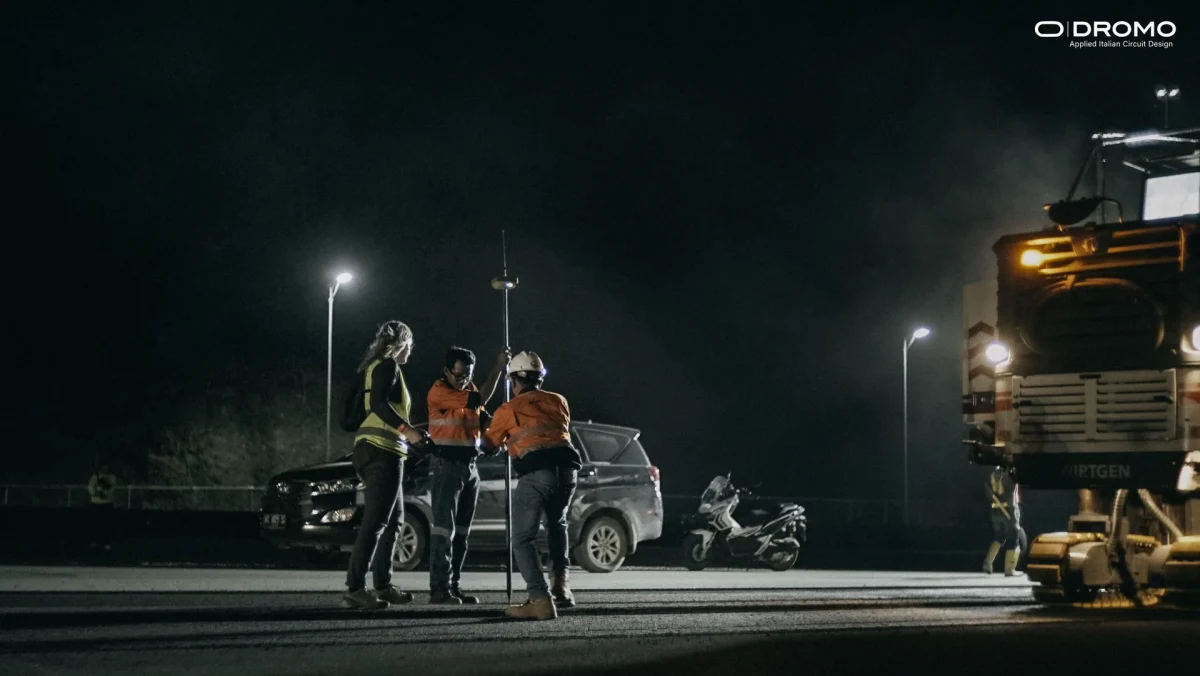

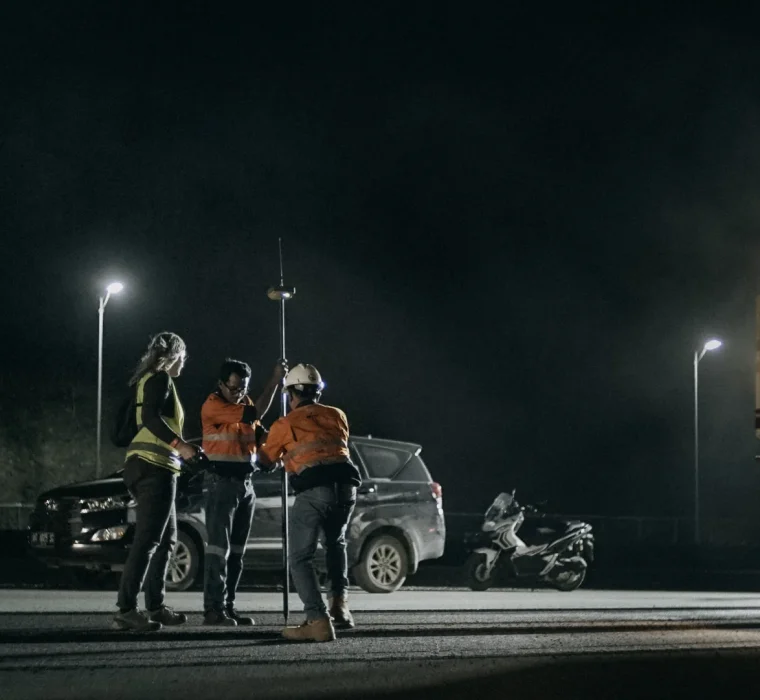

Equipos y personal de renovación del pavimento trabajando durante la noche en Mandalika.

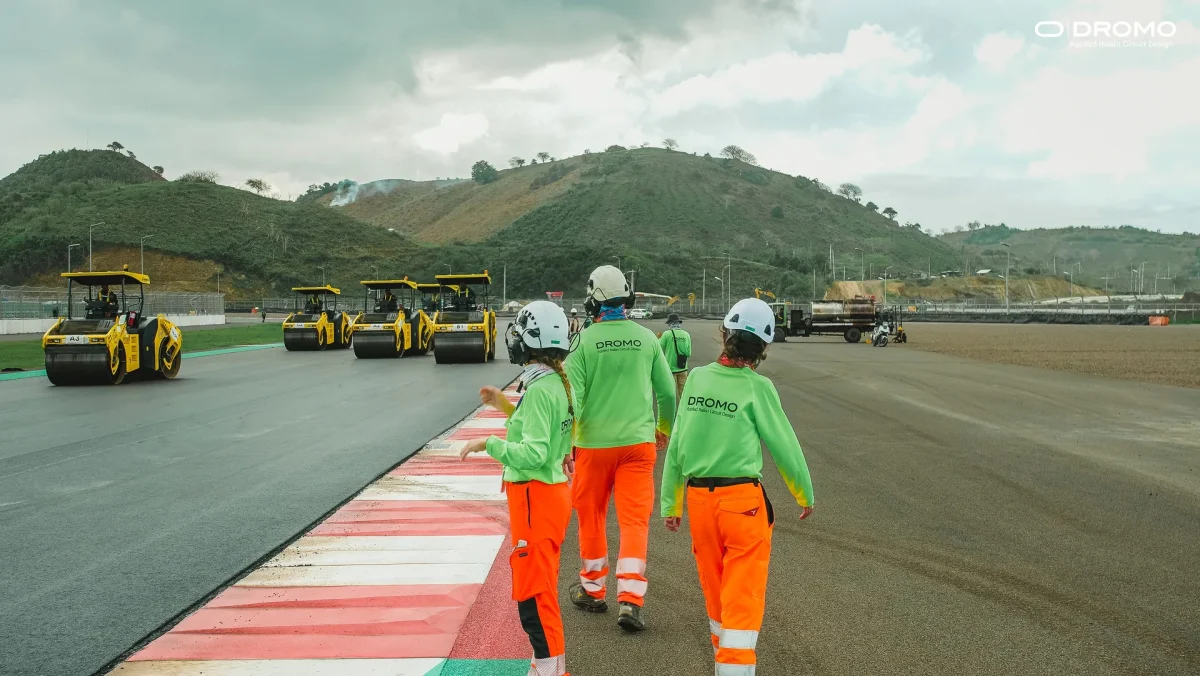

Las operaciones nocturnas protegieron el programa comprimido, manteniendo el control de la producción y la ejecución.

Evidencia del proyecto / 04

Verificar el resultado bajo condiciones tropicales.

El elemento construido establece la conexión entre la superficie de competición, el drenaje, la zona de escape y las operaciones del circuito en el clima de Lombok.

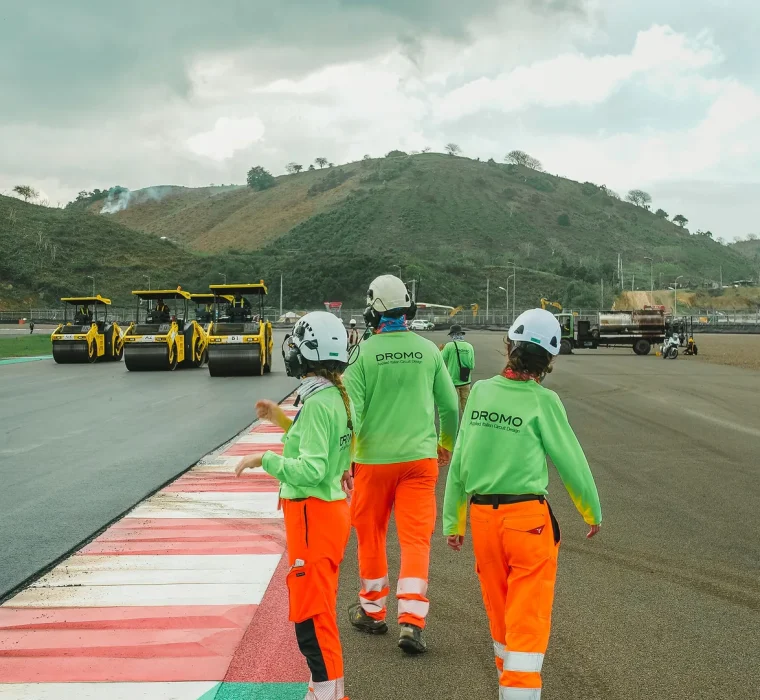

Ingenieros de Dromo inspeccionando el trazado de Mandalika entre los equipos de pavimentación.
Las decisiones de ingeniería se toman en el lugar de trabajo, conectando las especificaciones con la superficie a ejecutar.

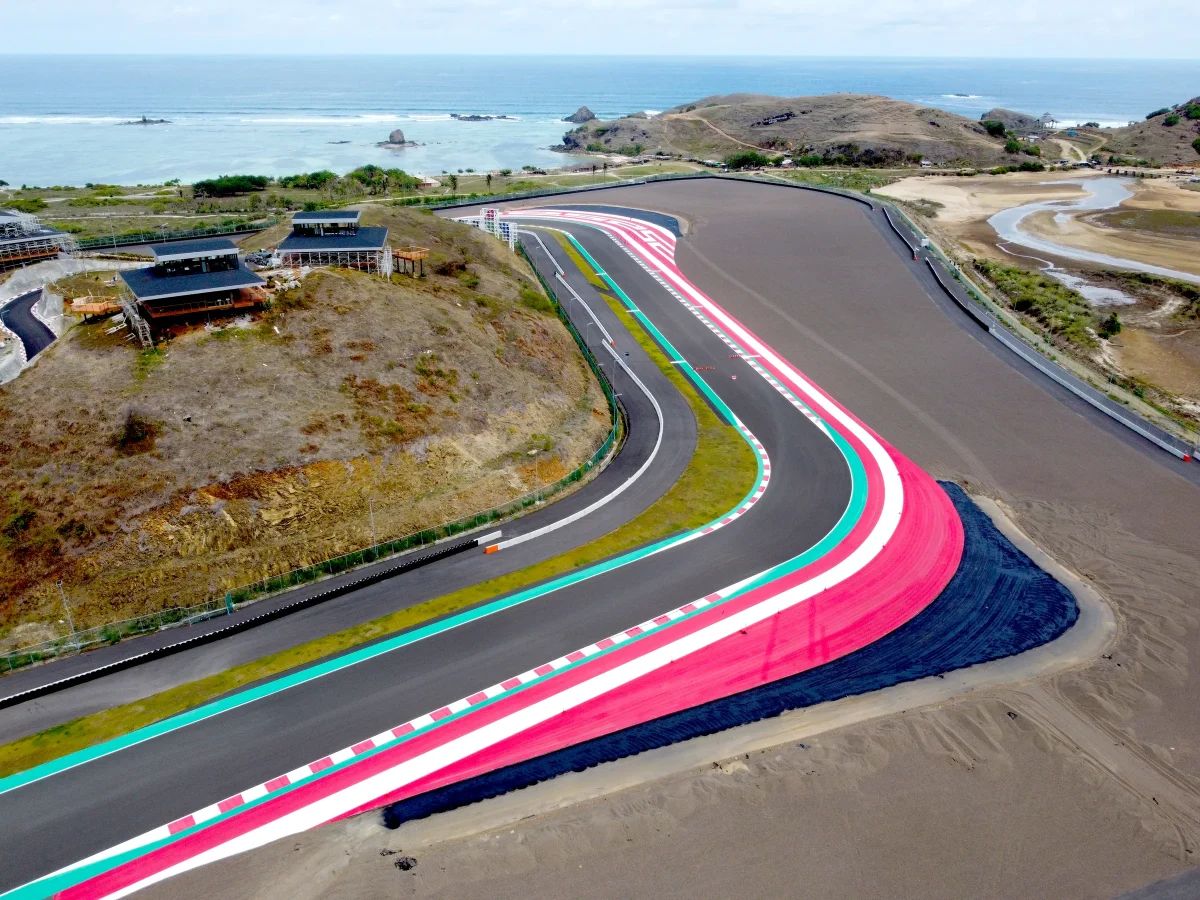

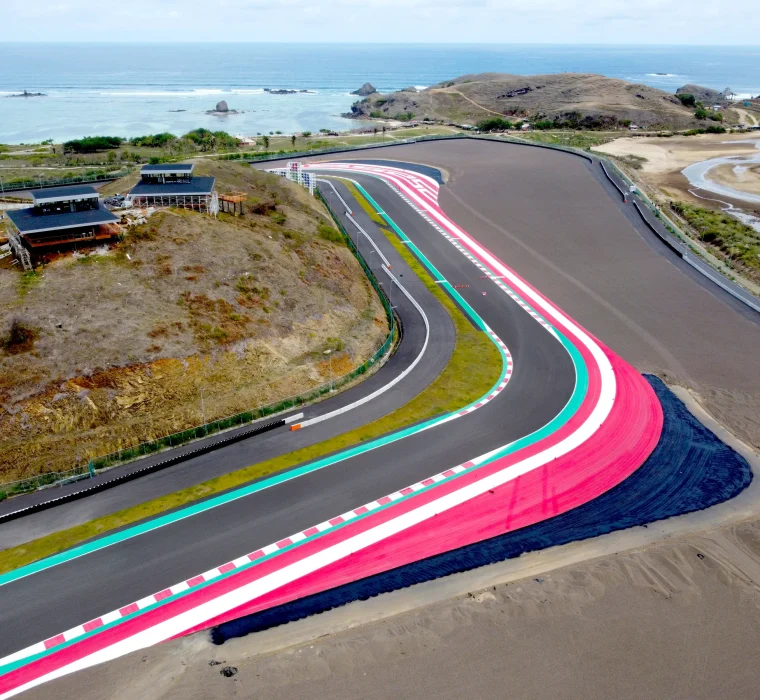

Curva de Mandalika completada con nueva superficie de pista, pianos o bordillos y zona de escape.
La esquina terminada registra la relación entre superficie, pianos o bordillos de pista y geometría tridimensional.

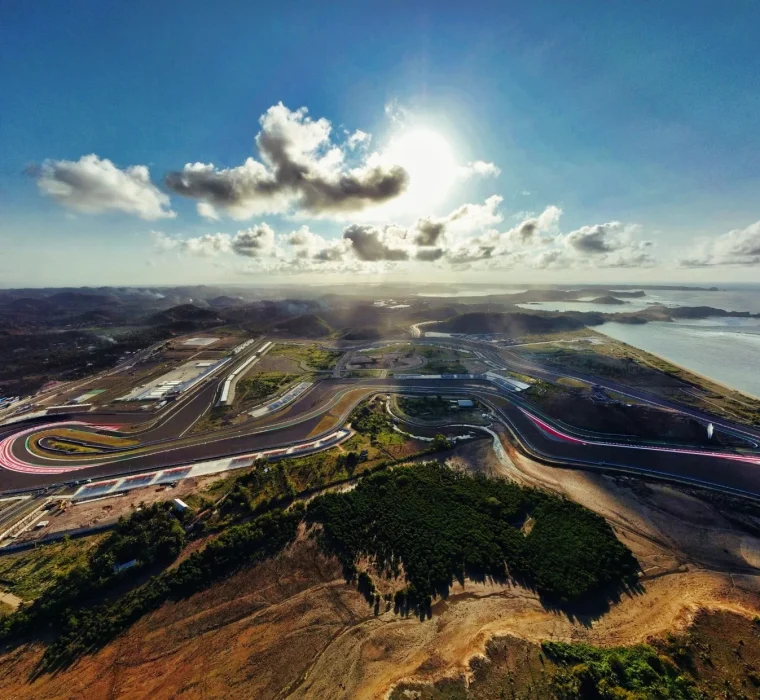

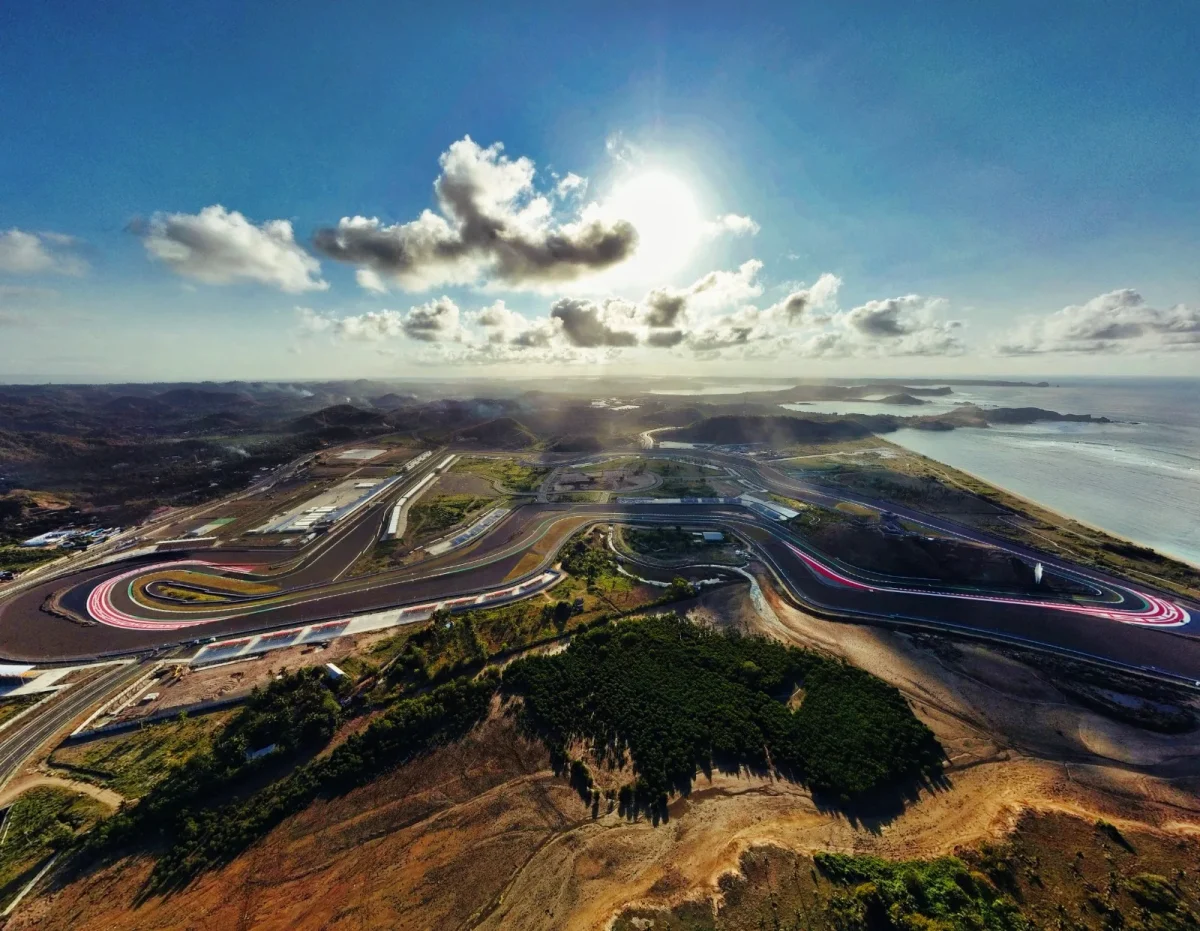

Vista aérea panorámica del circuito de Mandalika bajo un dramático cielo al amanecer
Mandalika tras la ejecución: un activo de carreras completo integrado en el paisaje de Lombok.
